您現在的位置:首頁 > IT資訊 > 國際認證 > PMP工作績效信息和工作績效數據的區別是什么

PMP工作績效信息和工作績效數據的區別是什么

2025-04-16 09:10:00 | 來源:企業IT培訓

在PMP ®(項目管理專業人士認證)中, 工作績效數據(Work Performance Data)和 工作績效信息(Work Performance Information)是項目管理中用于監控和評估項目進展的關鍵概念,二者在定義、特性、來源及用途上存在顯著區別:

一、工作績效數據(Work Performance Data)

定義

原始數據:在項目執行過程中,從每個正在執行的活動或任務中收集到的原始觀察結果和測量值。

特點:

未經處理:直接來源于項目執行過程,未經過任何分析或解釋。

客觀記錄:真實、準確地反映項目執行的實際情況,不包含主觀判斷。

實時性:隨著項目執行不斷產生,反映項目的最新狀態。

實例

工作完成百分比

質量測量結果(如缺陷數量、測試通過率)

進度計劃活動的開始和結束日期

變更請求數量

實際成本和持續時間

用途

作為監控項目進展的基礎數據,供項目團隊分析使用。

二、工作績效信息(Work Performance Information)

定義

加工數據:對工作績效數據進行加工、分析和解釋后得到的,具有明確含義和價值的信息。

特點:

經過處理:通過對比、分析、匯總等手段,將原始數據轉化為有意義的信息。

指導決策:為項目決策提供依據,幫助項目經理識別問題、趨勢和機會。

層次性:可能包括對項目整體績效的評估,或針對特定領域的深入分析。

實例

進度偏差(SV)和成本偏差(CV)

進度績效指數(SPI)和成本績效指數(CPI)

質量趨勢分析報告

風險評估報告

用途

用于生成項目報告,支持項目決策,指導項目調整和改進。

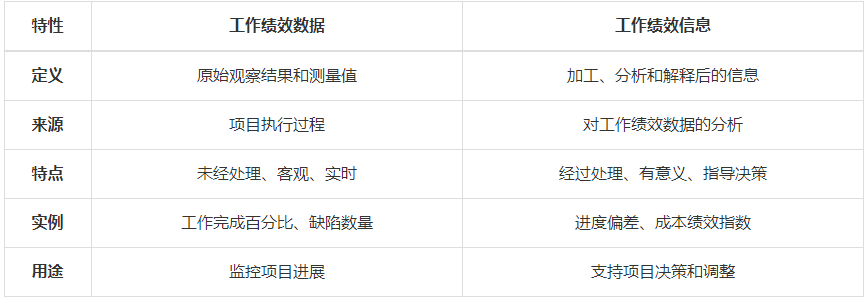

三、兩者的區別與聯系

四、在項目管理中的應用

監控項目進展

項目團隊定期收集工作績效數據,如實際成本、進度完成情況等。

通過分析這些數據,生成工作績效信息,如成本偏差、進度偏差等。

支持項目決策

項目經理利用工作績效信息,評估項目是否按計劃進行。

識別潛在問題,如成本超支、進度延誤,并采取糾正措施。

溝通項目狀態

工作績效信息是項目報告的重要組成部分,用于向項目干系人溝通項目狀態。

幫助干系人了解項目進展,支持決策制定。

五、示例說明

工作績效數據:某項目在某一階段實際花費了10萬元,原計劃花費8萬元。

工作績效信息:通過計算成本偏差(CV),得出CV = EV - AC = 7萬元 - 10萬元 = -3萬元,表明項目成本超支。

六、總結

工作績效數據是項目管理的基石,提供了項目執行的原始記錄。

工作績效信息是對這些數據的加工和解釋,為項目決策提供了有價值的洞察。

項目經理需要有效管理和利用這兩類信息,以確保項目按計劃進行,并及時應對潛在問題。

通過理解和應用工作績效數據和工作績效信息,項目團隊能夠更好地監控項目進展,支持項目決策,最終實現項目目標。
